Route 139 – Granby – Réaménagement et construction

Ministre Ministre des Transports et de la Mobilité durable
Organisme Ministère des Transports et de la Mobilité durable
Gestionnaire du projet Ministère des Transports et de la Mobilité durable
Secteur d'activité Réseau routier
Région 05 – Estrie
Numéro du projet 346

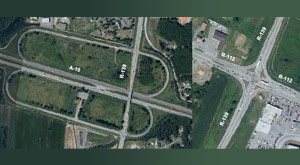

Le plan d’intervention sur la route 139 se situe entre l’autoroute 10 et la rue Dufferin. Il vise à améliorer la fluidité et la sécurité des usagers sur ce tronçon de la route 139. Il comporte trois interventions, soit le réaménagement de l’échangeur 68, dont les travaux ont été complétés en 2022, ainsi que la construction d’un échangeur à l’intersection de la route 112, et le réaménagement de la route 139 entre la route 112 et la rue Dufferin, à Granby.

État d'avancement du projet

Paramètres approuvés

novembre 2024
99,6 M$
96,0 M$
3,6 M$

Suivi des modifications du projet

Mars 2025

Une hausse de 1,9 M$ au coût du projet a été autorisée. Prévu à 97,7 M$, le coût est maintenant de 99,6 M$. La contribution du Québec passe de 94,4 M$ à 96,0 M$ et celle des partenaires, de 3,3 M$ à 3,6 M$. La mise en service complète de l’infrastructure a été effectuée au cours de l’année financière 2024‑2025. En conséquence, le projet sera retiré du Tableau de bord lors de la prochaine mise à jour annuelle.

Février 2024

Une hausse de 1,6 M$ au coût du projet a été autorisée. Initialement prévu à 96,1 M$, le coût est maintenant de 97,7 M$. Ainsi, la contribution du Québec demeure à 94,4 M$ et celle des partenaires passe de 1,7 M$ à 3,3 M$.

Mars 2023

Mise en service partielle de l’infrastructure au cours de l’année financière 2022‑2023.

Mars 2022

Le projet a été autorisé à l’étape « En réalisation ».

Mars 2020

Le projet a été autorisé à l’étape « En planification ».
