Centre de transport Anjou de la STM – Montréal – Agrandissement

Ministre Ministre des Transports et de la Mobilité durable
Organisme Société de transport de Montréal
Gestionnaire du projet Société de transport de Montréal
Secteur d'activité Transport collectif
Région 06 – Montréal
Numéro du projet 282

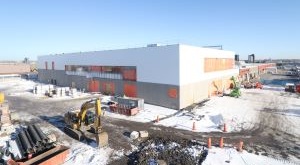

Le projet vise l’agrandissement du centre de transport Anjou de la Société de transport de Montréal, afin qu’il soit en mesure de gérer des autobus supplémentaires. Cet agrandissement sera également conçu avec l’intégration des requis nécessaires à la recharge des autobus électriques, en prévision de la mise en œuvre de l’électrification du réseau d’autobus.

État d'avancement du projet

Paramètres approuvés

juillet 2025
79,0 M$
58,6 M$
20,4 M$

Suivi des modifications du projet

Mars 2025

Une baisse de 0,2 M$ au coût du projet a été autorisée. Prévu à 79,2 M$, le coût est maintenant de 79,0 M$. La contribution du Québec demeure à 58,6 M$ et celle des partenaires passe de 20,6 M$ à 20,4 M$. De plus, une modification de la date de mise en service complète a été autorisée. Prévue en juillet 2024, elle est reportée à juillet 2025.

Février 2024

La modification de la date de la mise en service complète a été autorisée. Prévue en avril 2023, elle est reportée à juillet 2024.

Mars 2023

La modification de la date de la mise en service complète a été autorisée. Prévue en juillet 2022, elle est reportée à avril 2023.

Mars 2022

Une hausse de 0,2 M$ au coût du projet a été autorisée. Initialement prévu à 79,0 M$, le coût est maintenant de 79,2 M$. Ainsi, la contribution du Québec passe de 58,2 M$ à 58,6 M$ et celle des partenaires, de 20,8 M$ à 20,6 M$. De plus, la modification des dates de début et de fin de la mise en service a été autorisée. Initialement, elles étaient respectivement prévues en mars 2020 et en décembre 2021. Elles sont reportées en mai 2021 et en juillet 2022.

Mars 2021

La mise en service partielle de l’infrastructure a été autorisée au cours de l’année financière 2020‑2021.

Mars 2020

Le projet « Agrandissement de trois des centres de transport pour les autobus de la Société de transport de Montréal (Anjou, Legendre et Saint‑Laurent) » a été scindé en trois projets distincts. Le projet 282 ne garde que la composante « Anjou »

Les deux autres sont les projets « 329 – Centre de transport Legendre de la STM – Montréal – Agrandissement » et « 332 – Centre de transport Saint‑Laurent de la STM – Montréal – Agrandissement » également diffusés à l’étape « En planification ».

Mars 2019

Le projet a été autorisé à l’étape « En planification ».
