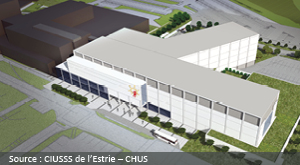

Hôpital Fleurimont, centre mère‑enfant et service d’urgence – Sherbrooke – Construction

Ministre Ministre de la Santé
Organisme Centre intégré universitaire de santé et de services sociaux de l’Estrie – Centre hospitalier universitaire de Sherbrooke
Gestionnaire du projet Société québécoise des infrastructures
Secteur d'activité Santé et Services sociaux
Région 05 – Estrie
Numéro du projet 145

Le projet consiste à regrouper dans une nouvelle bâtisse attenante à l’Hôpital Fleurimont l’ensemble des secteurs qui offrent des soins aux mères et aux enfants ainsi que les services d’urgence.

Le projet viendra répondre à une augmentation importante de la clientèle, à une complexification des pathologies ainsi qu’à l’introduction de technologies médicales, notamment en pédiatrie et en néonatologie. Il répondra aussi à un besoin de mise aux normes cliniques et architecturales et à un manque important d’espace sur le site de l’Hôpital Fleurimont.

Le projet vise également un stationnement intérieur et un bâtiment pour les génératrices.

État d'avancement du projet

Paramètres approuvés

juillet 2025
432,5 M$
420,5 M$
12,0 M$

Suivi des modifications du projet

Mars 2025

Une hausse de 88,2 M$ au coût du projet a été autorisée. Prévu à 344,3 M$, le coût est maintenant de 432,5 M$. La contribution du Québec passe de 332,3 M$ à 420,5 M$ et celle des partenaires demeure à 12,0 M$. De plus, une modification de la date de mise en service complète de l’infrastructure a été autorisée. Prévue en décembre 2023, elle est reportée à juillet 2025.

Mars 2021

Une hausse de 15,5 M$ au coût du projet a été autorisée. Prévu à 328,8 M$, le coût est maintenant de 344,3 M$. Ainsi, la contribution du Québec passe de 316,8 M$ à 332,3 M$ et celle des partenaires demeure à 12,0 M$.

Août 2020

Une hausse de 131,1 M$ au coût du projet a été autorisée. Initialement prévu à 197,7 M$, le coût est maintenant de 328,8 M$. Ainsi, la contribution du Québec passe de 185,7 M$ à 316,8 M$ et celle des partenaires demeure à 12,0 M$.

De plus, la modification de la portée du projet a été autorisée en acceptant la hausse de 93 m². Ainsi, la superficie totale de 33 542 m² initialement prévue est augmentée à 33 635 m².

Finalement, une modification de la date de mise en service complète de l’infrastructure a été autorisée. Initialement prévue en décembre 2020, elle est reportée à décembre 2023.

Janvier 2018

Le projet a été autorisé à l’étape « En réalisation ».

Septembre 2016

Le projet a été autorisé à l’étape « En planification ».

Mars 2015

Le projet a été autorisé à l’étape « À l’étude ».

Retour à la liste
